MVR エバポレーターの設置スケジュール: 予想されること

13 Oct, 2026 9:03am

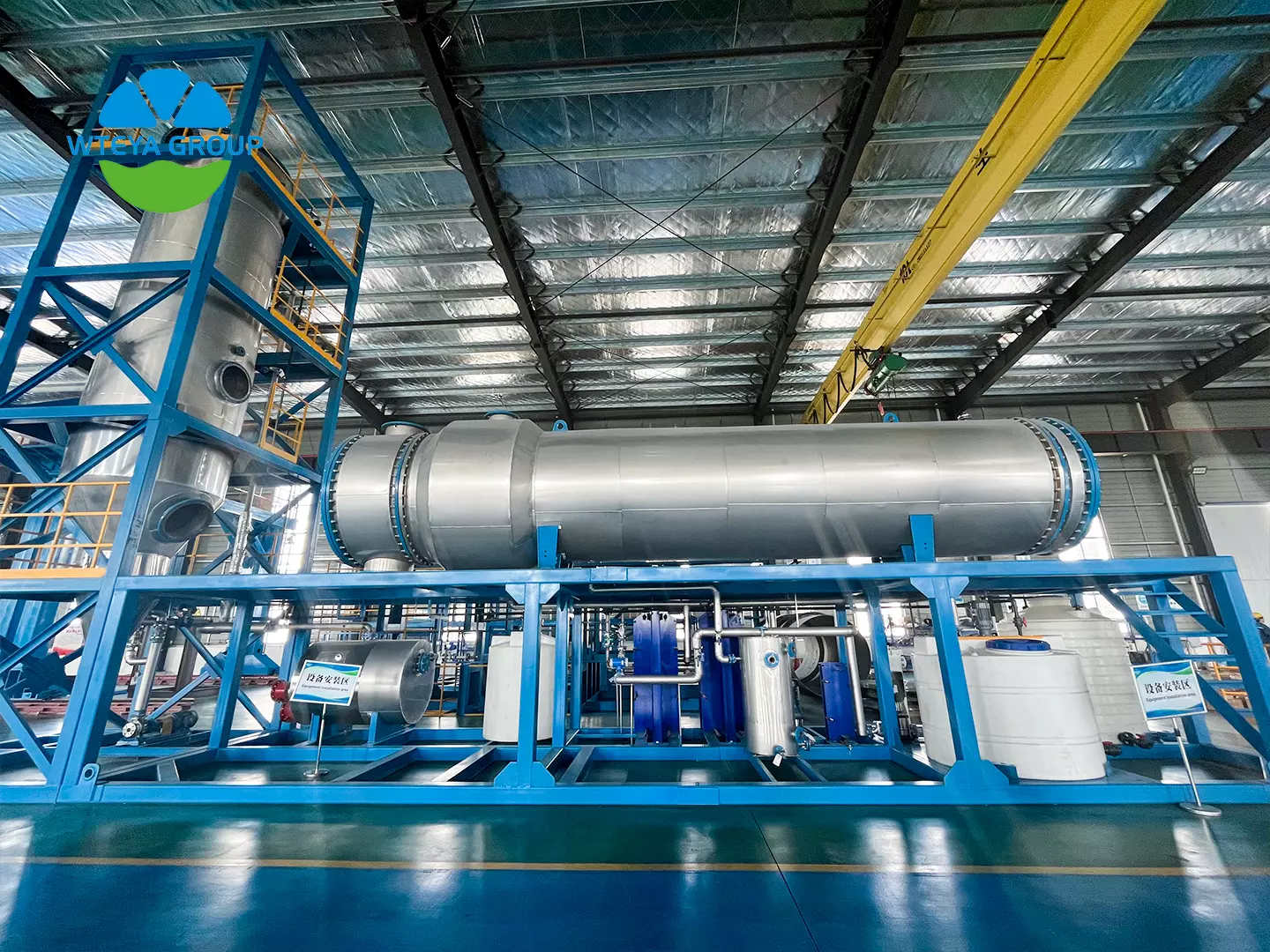

MVR evaporator installation and commissioning timeline



注文書は物語の始まりにすぎません。一回 MVRエバポレーター 現場に到着してから、その後の数週間で、プラントがどのくらい早く廃水を蒸留水に変えるか、そしてその時間のどれだけが土木工事を待つのではなく生産的に費やされるかが決まります。ほとんどのプロジェクトでは、-サイトの設置と試運転の期間は次のとおりです。 2~6週間ただし、大規模なターンキー システムを使用すると、これを拡張できるようになります。 5~8週間。何がスケジュールを動かすのかを理解することで、クライアントは計画を立てることができます-自信を持ってデートしましょう。


以下のメモでは、一般的なフェーズ、その背後にある数値、およびプロジェクトが目標を超えることが最も多い 3 つの要因を説明します。


⏱️ インストールに通常かかる時間

期間は主に機器のサイズと範囲によって決まります。 3 つの幅広いバンドがほぼすべてのプロジェクトをカバーします。


  • コンパクトなスキッドユニット (5tまで/h) — 工場で組み立ておよびテストされ、モジュールとして所定の位置に持ち上げられます。吊り上げ、配管-設置、配線、試運転は通常、 2〜3週間。
  • 中型システム (10~30t/h) — に-サイトのインストールには通常時間がかかります 3~4週間。
  • 大規模なターンキープロジェクト (30t以上/h、または晶析装置と前処理を含む) — 5~8週間以上、より多くの分野とより多くの絆があるため-インスが関与している。


スキッド-取り付けられた MVR蒸発器システム の速度のほとんどは工場での組み立てによって得られます。サイトに残される接続が少ないほど、クリティカル パスは短くなります。


🔧 インストールの内容

各ステージに通常必要な時間を含む一般的なシーケンスは次のようになります。


  • 基礎の受け入れと機器の配置 — 1~3日。
  • プロセス配管 — 供給ライン、排出ライン、凝縮水ライン、蒸気ライン、ベントライン — 3~7日程度。
  • 電気および計器の配線 — ケーブル敷設、PLC キャビネットの設置、機器の校正 — 3~5日程度。
  • 真空システムとコンプレッサーの調整 — 2~3日程度。
  • 個々の機器のテスト実行 — ポンプ、真空ポンプ、コンプレッサー、1台ずつ — 2~3日程度。
  • 統合されたテストの実行とパフォーマンスの受け入れ — 通常、 連続72-時間 パフォーマンステスト — 3~7日程度。


新しい建物ではなく既存の建物を再利用する場合は、古い設備を撤去し、基礎を補強し、ヘッドルームを調整するのに必要な時間を追加します。これらの隠された項目がスケジュールの遅れの原因となることがよくあります。


⚠️ プロジェクトを遅らせる 3 つの要因

ほぼすべての試運転遅延は、次の 3 つの原因のいずれかに原因があり、機器の出荷前に 3 つすべてを管理できます。


  • 民事基盤の準備。 アイドル時間の最も一般的な原因は、設置を待っている機器です。設計段階で基礎図面を確認し、納期までにコンクリートの養生を行ってください。
  • ユーティリティを完備。 水、電気、蒸気、圧縮空気はすべてネクタイで利用可能でなければなりません-ポイントで。一時的な供給でプラントを稼働させることはできません。
  • リフトのための現場へのアクセス。 モジュールが到着する前に、クレーンや配送車両が設置場所に到達できることを確認してください。


を含むシステムの場合、 晶析装置 または前処理トレインの場合、パッケージ間のインターフェースは特に注意が必要です。シーケンスの仮定が間違っている可能性が最も高い場所です。


📋 スケジュールを圧縮する方法

オンタイムを短縮する 3 つの実践的な対策-手を抜かないサイト期間。まず、 設置と試運転の合計期間とマイルストーンの日付を契約で確定する したがって、双方とも同じカレンダーで計画を立てます。次に、サプライヤーに 専門の設置チームと試運転エンジニアが現場に常駐 遠隔からアドバイスするのではなく。第三に、クライアントに’自身のオペレーター 試運転を監視する そのため、いったん承認が得られれば、隙間なく業務を引き継ぐことができます。


🏆 WTEYA でインストールを計画する理由

WTEYA が設計および構築します MVRエバポレーター 可能な限りプラントをモジュール形式にし、工場での組み立てが現場労働の代わりとなるようにします。当社の範囲は、プロセス設計、装置製造、-72 時間体制で常駐チームが常駐し、現場での設置、試運転、性能テストを行います。-時間受付実行。約 20 年の経験と 2,000 社を超える顧客を誇る当社は、後付けではなく提案の一部として設置スケジュールを計画し、合意された日付とクライアントにプラントを引き渡せるようにします。’■ オペレータはそれを実行する準備ができています。


🔗 関連するよくある質問

MVR エバポレーターの納期はどのくらいですか?


MVR蒸発器の投資コストを左右する要因は何ですか?


MVR エバポレーターのメンテナンス: 実用的なサービス チェックリスト


MVR エバポレーターの寿命はどれくらいですか?


MVR蒸発器メーカーを選択する前に確認すべきこと






ビデオ通話をスケジュールする 当社のエンジニアと協力してオプションを検討してください。

📲WhatsApp: +86-1800 2840 855

📧メール: 情報@wteya.com

🌐 ウェブサイト: www.wteya.com







xx

xx
